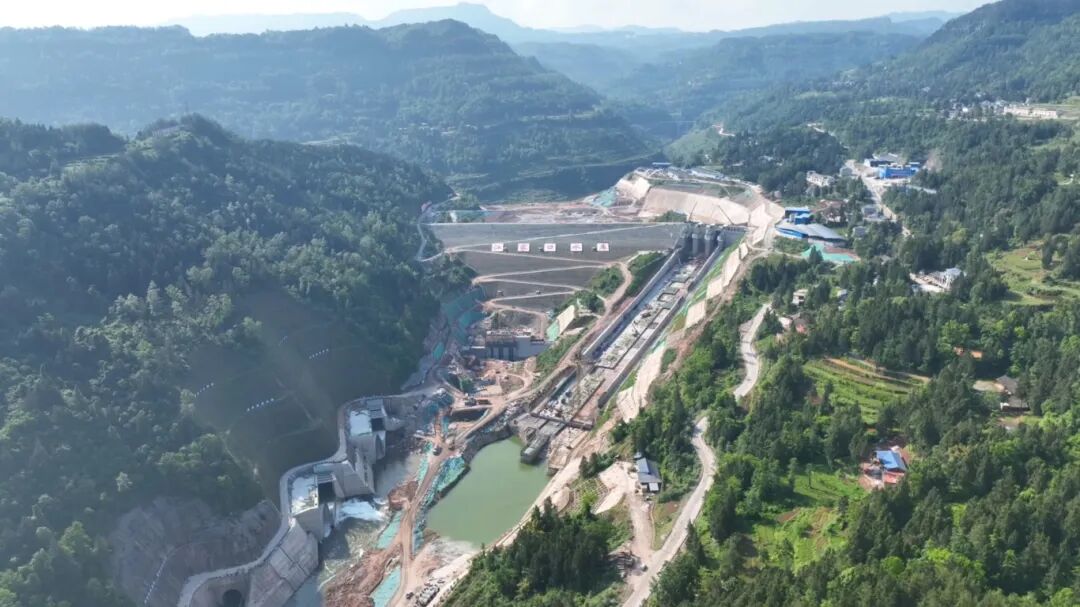

“五一”假期,巴中江家口水库建设现场一派热火朝天,400多名建设者坚守岗位、奋战一线,抢抓汛前黄金施工窗口期,全力攻坚项目建设,铆足干劲冲刺今年7月主体工程全面完工目标。

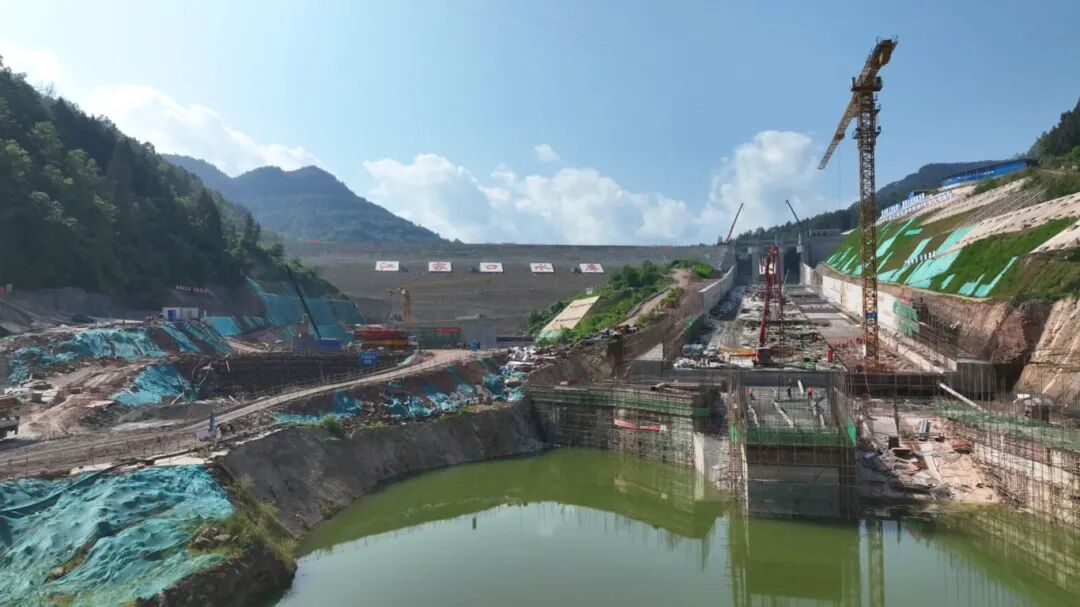

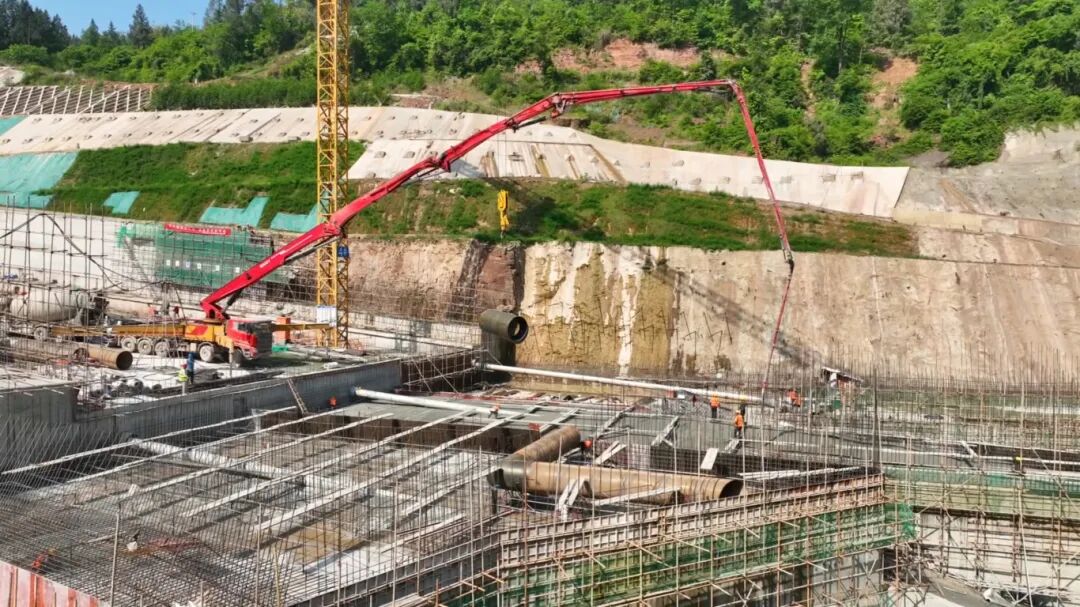

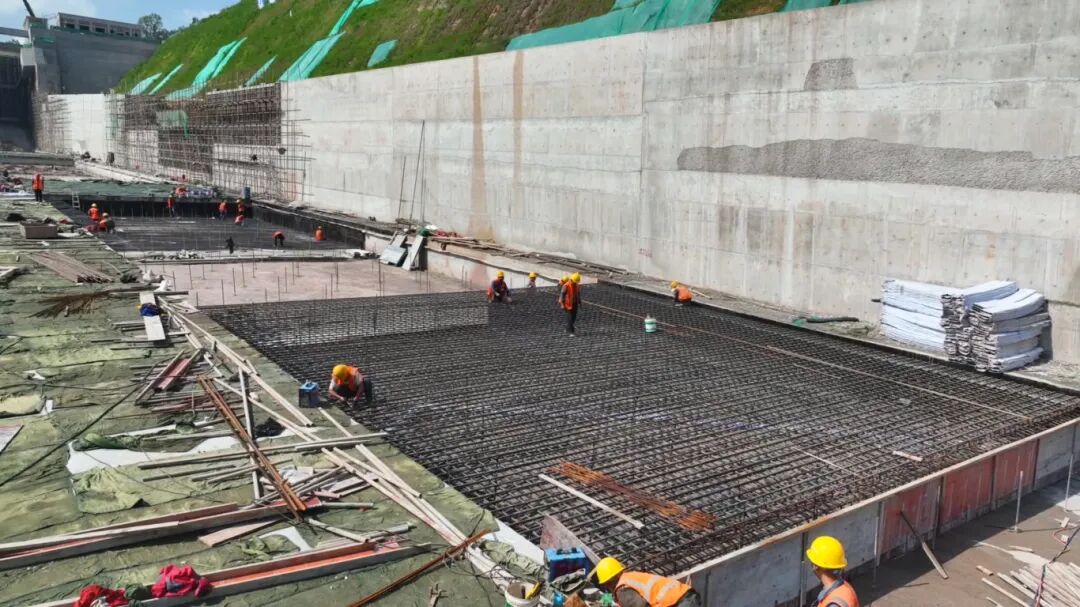

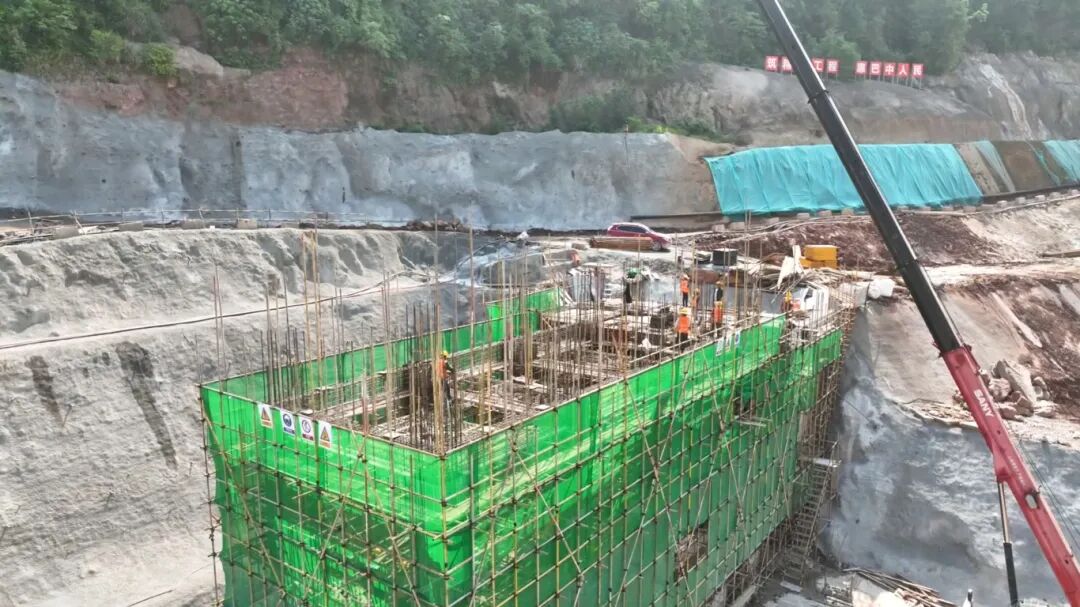

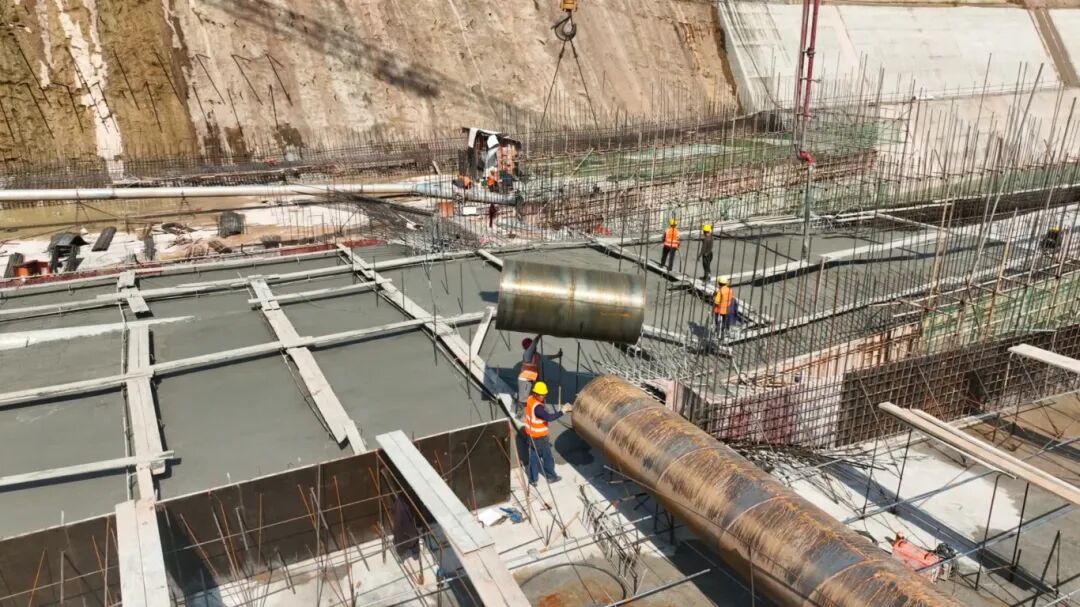

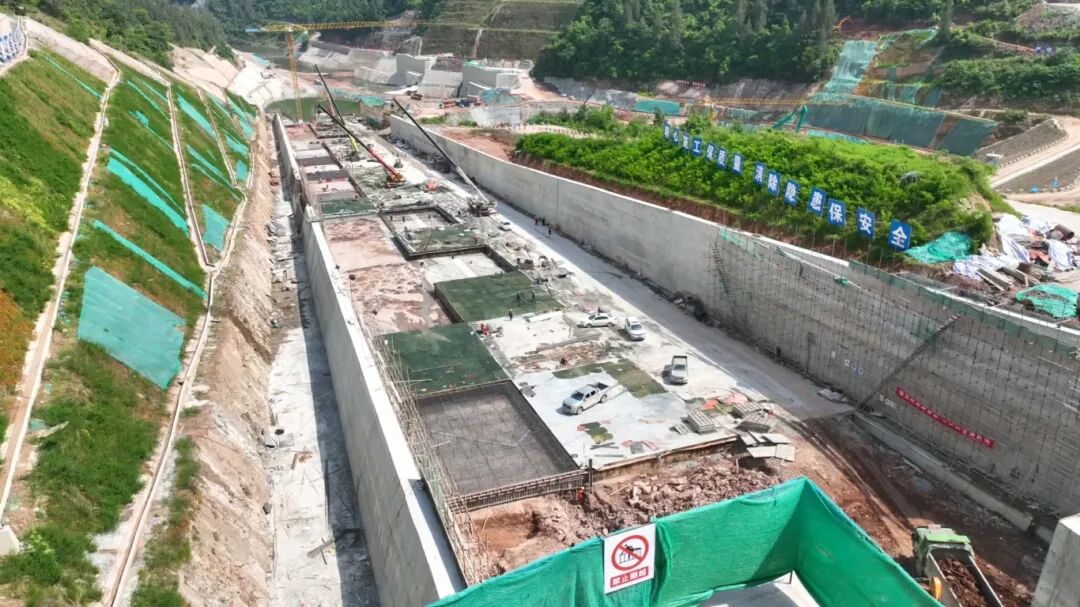

连日来,水库溢洪道泄槽段施工现场机械轰鸣、车流不息,混凝土浇筑、钢筋绑扎、设备运维等多道工序同步并行、有序衔接,全员实行满负荷轮班施工,牢牢守住安全施工、标准施工双底线。“我们主攻溢洪道泄槽段底板核心施工,配齐吊车、泵车全套设备,百人专班全天候在岗值守,假期不停工不停产,每日稳定浇筑混凝土600方、绑扎钢筋40吨,全力抢拼节点工期。”现场施工技术员高齐说道。

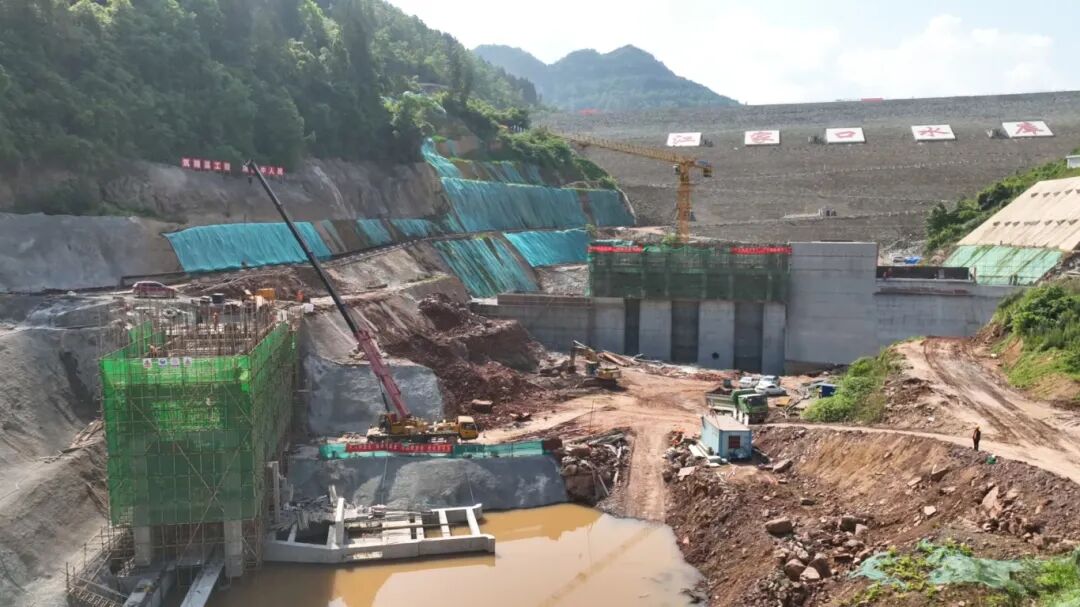

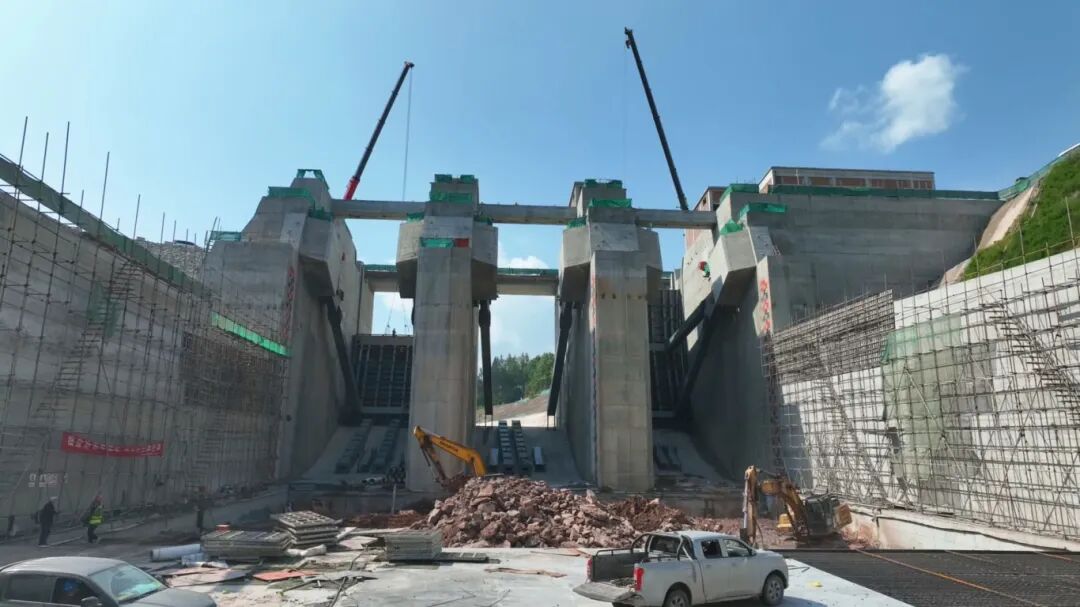

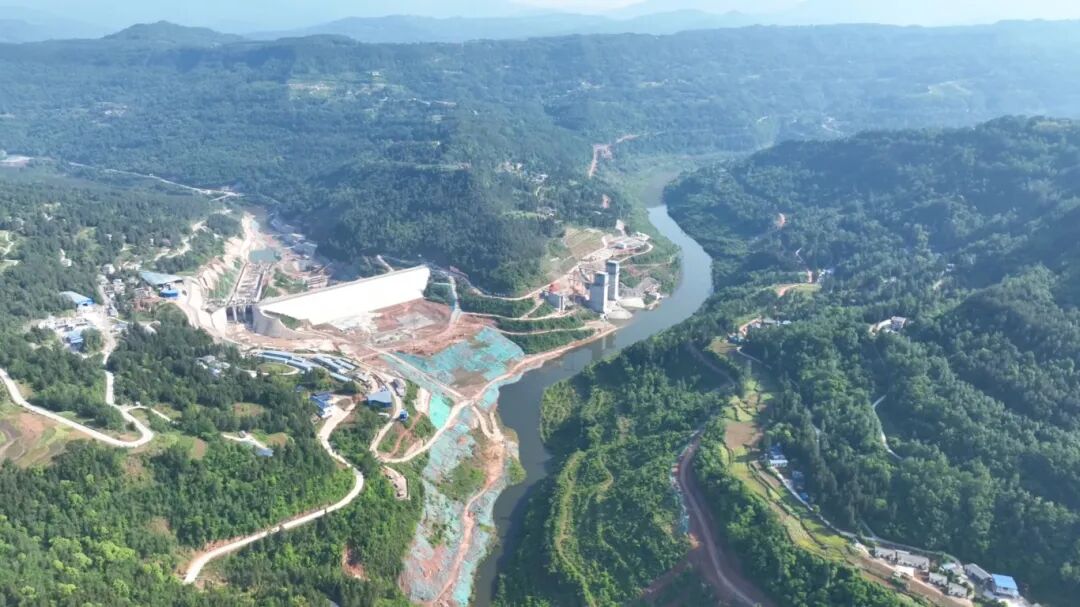

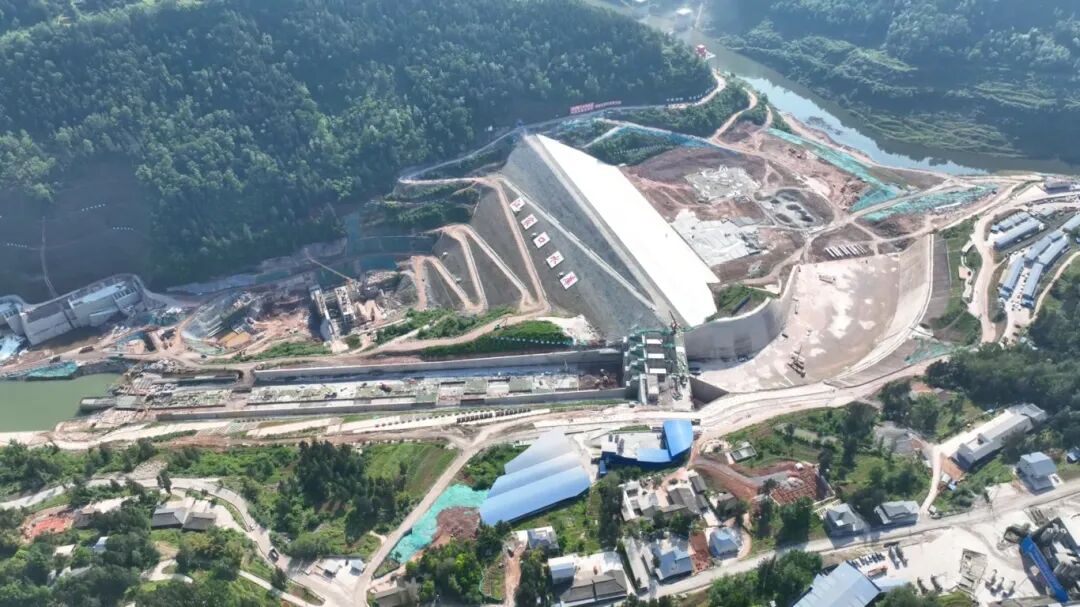

据了解,江家口水库是国家“十三五”重大水利工程,也是渠江流域核心防洪减灾控制性枢纽工程。目前项目关键分项工程全线突破,导流洞全面竣工,大坝填筑顺利到顶,泄洪放空洞完工98%,溢洪道主体完工80%,引水发电隧洞完工90%,电站副厂房已封顶,机组配套安装工作有序推进,各项前置施工条件全部就绪。
当前工程进入收尾决胜关键期,叠加汛期临近,安全度汛与按期竣工双重任务并行加压。参建各方精准研判工况水情,倒排工期、压实责任,立下5月底前完成溢洪道关键段落施工硬性目标。项目施工技术负责人陈朝锦介绍,现场投入20余台套大型机械设备,全天候闭环作业,项目部统筹配齐人财物各类施工保障物资,优化全流程施工方案,细化每日施工清单,严把工程质量关口,全力保障建设高效推进。
据了解,水库全面建成后,将精准调控渠江支流全域洪水,联动流域水利设施协同调度,把平昌县城及下游沿河乡镇防洪标准提升至20年一遇。
来源:平昌发布
